一、工程概述
1、工程名称:10000立方米气柜安装
二、气柜结构概述
湿式螺旋储气罐主要是由水槽、塔节、柜顶三部分组成。呈下大上小的圆柱塔形结构。塔体的高度随柜内气体容量的变化而升降。塔节与塔节之间靠上、下挂圈钩连,并利用下挂圈的水位进行上、下塔节钩连后的密封。塔节的升降是利用塔壁外部的导轨沿导轮作45°螺旋线旋转升降。
三、气柜技术经济指标及设计条件
1、公称容积 10000m3
2、几何容积 11200 m3
3、有效容积 9220 m3
4、水槽直径 42.000m
5、气柜总高 14.320m(升足)
6、柜体径高比 1.23
7、设计压力 120/185/230/mmH2O
8总耗钢量 516.421吨
9、设计基本风压
10、设计基本雪压
11、设计抗震烈度 7度(各类坊地土) 8度(一二类坊地土)
四、主要工作量分析
1、软件工作量
(1)编制施工组织设计;
(2)图纸会审及技术交底;
(3)设计变更;
(4)施工进度计划及材料采购计划;
(5)基础复测验收;
(6)具体施工方案补充;
(7)各式序工艺施工技术交底;
(8)各工序各环节及部件检测;
(9)中间项目分项验收;
(10)基础沉陷观测;
(11)总体验收;
(12)检验记录及报告汇总分析,组织整理交工资料并交工。
2、制作安装工作量分析
(1) 主要预制工作量分析
序号 | 部件名称 | 数量 | 重量(吨) | 主要起重机具 |
1 | 底板 | ~60大块 | 71.470 | 龙门吊、塔吊 |
2 | 水槽壁板 | ~60大块 | 139.153 | 龙门吊、塔吊 |
3 | 水槽立柱 | 24根 | 3.493 | 汽车吊 |
4 | 水槽平台 | ~20段 | 8.997 | 汽车吊、龙门吊 |
5 | 挂圈槽钢 | 960米 | 37.690 | 汽车吊、塔吊 |
6 | 塔节挂圈(或圈板) | 100段 | 115.577 | 汽车吊、塔吊 |
7 | 塔节导轨 | 72根 | 38.108 | 汽车吊 |
8 | 塔节立柱 | 168根 | 41.249 | 汽车吊 |
9 | 塔节菱形板 | 72根 | 101.664 | 塔吊、龙门吊 |
10 | 柜顶桁架 | 48榀12组 | 42.666 | 塔吊、龙门吊 |
11 | 中心环梁 | 1座 | 0.671 | 汽车吊 |
12 | 柜顶板 | 77块 | 53.520 | 塔吊、龙门吊 |
13 | 斜梯 | 5座 | 7.611 | 汽车吊 |
(2)主要安装工作量分析
序号 | 部件名称 | 数量 | 重量(吨) | 主要起重机具 |
1 | 底 板 | ~60大块 | 89.486 | 汽车吊、塔吊 |
2 | 水槽壁板 | ~60大块 | 144.789 | 塔吊 |
3 | 水槽立柱 | 24根 | 3.493 | 塔吊 |
4 | 水槽平台及斜梯 | 12.001 | 塔吊 | |
5 | 一塔塔节 | 74.045 | 塔吊 | |
6 | 二塔塔节 | 77.877 | 塔吊 | |
7 | 三塔塔节 | 76.711 | 塔吊 | |
8 | 柜顶梁架 | 43.337 | 塔吊 | |
9 | 柜顶板 | 53.520 | 塔吊 | |
10 | 导 轮 | 56套 | 13.686 | 塔吊 |
11 | 各塔斜梯 | 3座 | 塔吊 | |
12 | 各塔栏杆 | 4.079 | 塔吊 | |
13 | 其它工艺设施 | 塔吊 | ||
14 | 调 试 | 塔吊 | ||
15 | 总体试验 | 塔吊 |
五、工程分部分项划分
单 位 工 程 | 分 部 工 程 | 分 项 工 程 | |||
编 号 | 名 称 | 编 号 | 名 称 | 编 号 | 名 称 |
LS5 |
. 1 0 0 0 0 立 方 米 气 柜 安 装 制 作 安 装 工 程 |
LS500 | 施工准备 | 机构、人员、机具、技术、材料、现场 | |
LS501 | 水槽制作安装 |
LS501-1 LS501-2 LS501-3 LS501-4 LS501-5 LS501-6 LS501-7 |
底板预制 底板安装 水槽壁板预制 水槽立柱.平台.栏杆.斜梯.排污口溢流口.一塔导轮座等预制 水槽壁板安装 水槽立柱。平台。栏杆.斜梯.排污口溢流口.一塔导轮座等安装 基础沉陷试验 |
||
LS502 | 塔体及柜顶部件预制 |
LS502-1 LS502-2 LS502-3 LS502-4 LS502-5 LS502-6 LS502-7 LS502-8 LS502-9 LS502-10 |
型钢水火煨制 导轨冷顶成形 各塔挂圈或圈板分段制作 各塔导轨制作(带垫板) 各塔立柱制作 各塔菱形板制作 柜顶环梁制作 柜顶桁架制作 柜顶板制作 其它构件制作 |
||
LS503 | 塔体及柜顶安装 |
LS503-1 LS503-2 LS503-3 LS503-5 LS503-6 LS503-7 LS503-8 LS503-9 |
一塔安装 二塔安装 三塔安装 柜顶环梁安装 柜顶桁架、支撑安装 柜顶板(及进出气立管)安装 柜顶放散管及阀安装 其它构件或设施安装 |
||
LS504 | 工程完整及调试 |
LS504-1 LS504-2 LS504-3 LS504-4 LS504-5 LS504-6 |
导轮安装 各塔斜梯、平衡配重及栏杆制作安装 阀门井设施安装 防雷接地安装 其它设施制作安装 注水调试及皂液检漏 |
||
LS505 | 总体试验验收 |
LS505-1 LS505-2 |
试升降 整体气密性试验 |
||
LS506 | 防腐工程 |
喷砂除锈及油漆涂装 (与制作安装同步成交叉进行) |

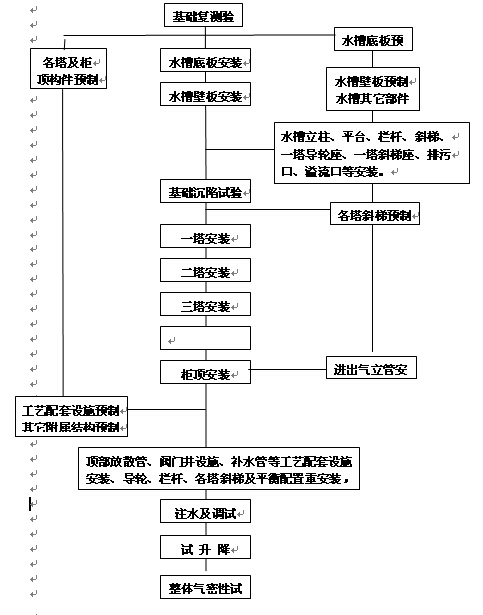

一、一般施工方法概述
